弱电工程实施思路
弱电布置是实验室装修设计中非常重要的一环,需要注意以下几个方面:
1.确定弱电系统的需求:
弱电系统主要包括电话、监控、门禁、网络等。在布置弱电线路之前,需要在实验室装修设计与施工前明确这些系统的需求,包括需要多少个电话接口、监控摄像头需要覆盖哪些区域、门禁系统的安全等级、网络设备的带宽等。
2.预留足够的空间:
弱电线路的布置需要预留足够的空间,以便未来扩展和升级。因此,在前期实验室装修设计和规划时,需要考虑未来的发展需求,预留足够的空间。
3.防干扰和防尘措施:
弱电线路容易受到干扰和灰尘的影响,因此在实验室装修设计时需要注意采取防干扰和防尘措施。例如,可以将线路布置在封闭的管路中,以减少干扰和灰尘的影响。
4.遵循安全规范:
弱电线路的布置需要遵循相关的安全规范,以确保线路的安全和稳定。例如,在布置电话线路时,需要遵循相关的电气安全规范;在布置监控系统时,需要遵循相关视频的安全规范。
5.选择合适的材料:
实验室装修设计与施工过程中,弱电线路的材料选择也非常重要,需要根据不同的需求选择合适的材料。例如,在选择网络线时,需要考虑线材的传输速度、阻抗、衰减等参数;在选择摄像头时,需要考虑摄像头的分辨率、夜视功能等参数。
实验室装修设计——弱电工程详细内容实施方案
弱电工程的关键施工技术与工艺涉及多个环节,确保系统安全、稳定、高效运行。
1.综合布线系统
线缆选型与敷设:使用符合国际标准(如TIA/EIA-568)的双绞线(如Cat6A,支持10Gbps传输速率)、光纤(如OM3多模光纤,支持10Gbps传输,最大距离可达300米)等。布线时遵循最短路由原则,使用线管、桥架进行有序敷设,保持线缆弯曲半径不小于线缆直径的4倍。

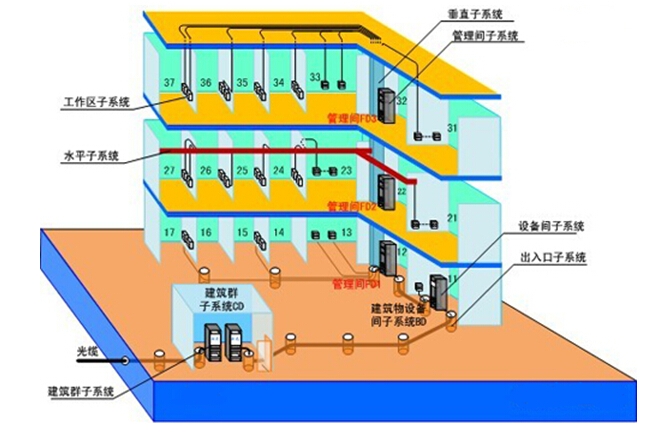

综合布线系统示意图
接地与防雷:采用星形接地方式,接地电阻不大于1欧姆。使用6mm²多芯绝缘铜线作为接地线,确保在实验室装修施工中所有弱电设备和金属构件均良好接地。

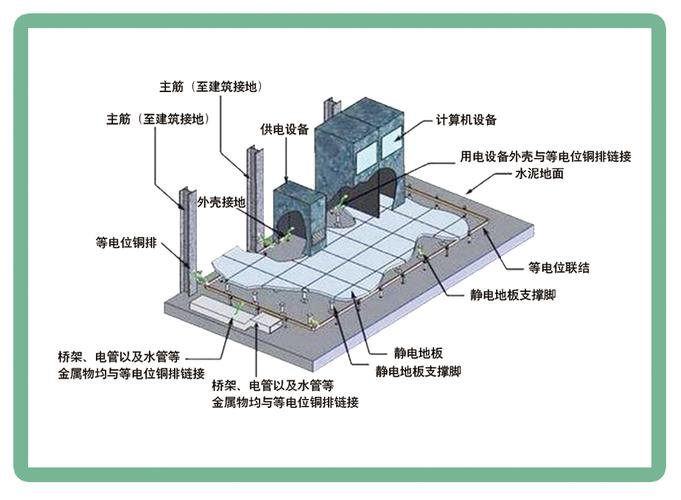

接地系统示意图
2.闭路电视系统(CCTV)
摄像机安装:选择高清网络摄像机,如分辨率不低于1080P,IP66防水等级,安装高度根据镜头视角和监控范围计算,通常室内不低于2.5米,室外不低于3.5米。
视频传输:采用数字传输方式,通过网络交换机连接,确保带宽足够(至少千兆以太网接口),支持PoE供电,简化布线。
摄像头示意
3.门禁控制系统在实验室装修设计中的要求
读卡器与控制器安装:选择支持RFID或生物识别技术的读卡器,安装高度一般为1.3至1.5米。控制器放置于便于维护且相对隐蔽的位置,通过RS485或TCP/IP通讯。
4.安防报警系统在实验室装修设计中的要求
传感器布置:红外探测器、门磁等,根据房间结构和出入口布置,探测范围覆盖所有关键区域,且避免盲区。触发响应时间不超过2秒。
5.机房环境监控在实验室装修设计中的要求
温湿度监控:安装高精度温湿度传感器,如精度±0.5°C,±2%RH,与中央监控系统集成,设定阈值报警。
6.音频系统在实验室装修设计中的要求
扬声器布设:如影剧院扬声器布示例,采用分布式设计,确保均匀覆盖,扬声器间距和高度根据空间大小和声场要求计算,使用专业声学软件模拟优化。
7.项目管理与质量控制
施工流程:遵循预留预埋——配电箱体安装——配管——器件安装——接线——接地的标准流程,确保每一步骤符合国家规范和行业标准。
质量检查:施工完成后,按照相关标准进行严格的质量检查,如《智能建筑工程质量验收规范》GB50339-2013,确保所有系统功能正常,测试报告齐全。
8.防静电处理
地板与墙面:采用防静电地板和防静电墙面涂料,如防静电HPL地板电阻率10^5至10^9欧姆,墙面涂料电阻率10^6至10^11欧姆。
弱电工程实施中,重点和难点主要集中在技术、施工和管理三大方面,具体的示例和挑战:
9.技术难点:
系统集成与兼容性:不同厂商的弱电子系统(如安防、楼宇自动化、通信网络)之间需要高度集成,确保数据交换顺畅,软件协议兼容性问题是技术集成中的难点。
新技术应用:随着物联网、大数据、AI等技术的发展,将这些新技术融入传统弱电系统中,要求工程师掌握新技术的同时,解决系统升级、数据安全等问题。
10.实验室装修施工中的难点:
复杂环境施工:在既有建筑或复杂结构中布线,需避免对原有结构的破坏,同时要合理规划走线路径,确保美观和安全。
设备安装与调试:如UPS系统安装,因设备重量大,需事先评估地面承重,制定精细的搬运和安装计划,避免施工中损坏设备或造成安全隐患。
电源与接地:精确计算各系统设备的负荷,保证三相负荷平衡,同时实施严格的电源线保护措施,防止漏电和电磁干扰。
11.管理难点:
项目管理:大型弱电工程涉及多工种协同作业,项目周期长,需高效协调设计、采购、施工等各阶段工作,确保按时按质完成。
预算与成本控制:准确预算各类设备、材料费用,以及人力成本,面对市场波动,灵活调整采购策略,避免超支。
人力资源管理:组建技术过硬、经验丰富的施工团队,进行技术培训,确保施工人员熟悉最新技术标准和安全规范。
12.解决策略:
技术难点:提前进行技术选型评估,选择开放标准的设备与系统,确保兼容性;组织技术培训,提升团队对新技术的掌握能力。
13.施工难点:
利用BIM(建筑信息模型)技术进行三维模拟施工,优化施工方案;实施严格的质量控制体系,确保施工规范执行。
14.管理难点:
建立高效的项目管理体系,采用项目管理软件进行进度跟踪;实行成本动态管理,定期审计预算执行情况;加强团队建设和激励机制,提高人员积极性和效率。
